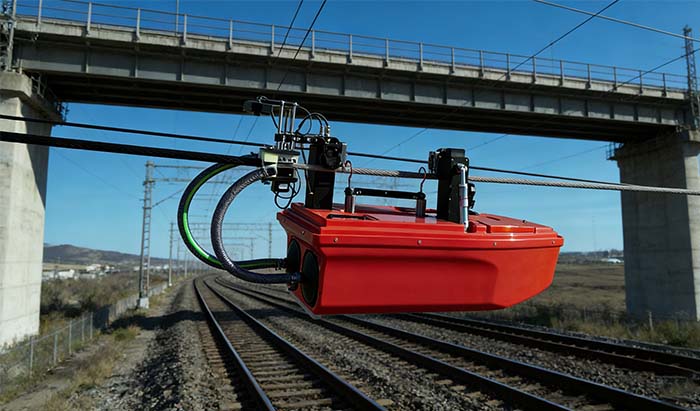

“三跨”线路——跨越高速铁路、高速公路、重要输电通道——是电网安全防护的红线区。这类区段一旦发生掉线断线,不仅是停电事故,更是公共安全事件。传统停电改造协调难度极大,高速窗口期按月申请,一拖就是一两年。
机器人带电涂覆是目前唯一可行的“零影响”解决方案。湖南桑植县的35千伏线路跨房区段作业已验证:机器人可在完全不停电状态下,以0.5-1m/s的匀速完成导线涂覆,对下方交通零干扰。
但“三跨”作业有特殊安全要求。首先是防坠落:必须设置双保险独立后备保护,机器人本体的卷扬机构应具备失电自锁功能。其次是应急回收:万一机器人卡滞在跨越段正上方,必须在15分钟内完成手动脱离,这要求操作手每月至少演练一次紧急处置流程。
作业时机选择也有讲究。高速跨越段首选凌晨0:00-4:00,车流量最低;电气化铁路需申请“垂直天窗”,接触网停电时段通常只有90分钟。泸州供电公司的经验是:提前1个月做激光扫描建模,把路径规划和障碍识别全部离线完成,机器人上线只干一件事——匀速通过、均匀喷涂。
